民生项目|德阳市罗江区周家坝污水处理厂扩容项目和配套管网建设情况
索  引  号: 510626-2024-003536
文  号:
公开形式:主动公开
相关附件:
发布时间: 2024-03-29 来源:区住建局 浏览次数: 字体大小:A+ A- 打印

一、项目基本情况

该项目建设内容为:扩建周家坝城市生活污水处理厂处理规模1.5万m³/d 及配套管网,建设内容包括总图工程、主体建筑安装工程(地基处理及基坑支护、生产区、管理区)、电气及自控系统、化验与机修设备、工器具及生产家具。项目计划总投资10971万元,2023年下达省预算资金3627万元。

二、项目建设必要性

随着罗江城市的高速发展,城市生活污水产生量增大,现有日处理规模2万m³的周家坝城市生活污水处理厂日益进行高负荷甚至超负荷运行状态,逐渐不能满足我区城市生活污水处理的需要,为保证我区城市水环境持续向好,巩固我区城市污水治理成果,对现状周家坝污水处理厂进行扩容 是势在必行。

三、项目推进情况

周家坝污水处理厂扩容项目于2023年7月签订投资建设运行协议,施工单位为四川齐伦达建设工程有限公司。该部分分别于2023年3月、8月取得用地规划许可、工程规划许可,2023年9月完成施工图审查备案,11月完成工程质量监督备案和施工许可证办理。施工单位于2023年7月底进场,目前项目施工推进有序,各单体主体施工已基本完成,正在进行设备安装和外立面装饰施工,已完成总工程量的65%预计2024年6月底完工

周家坝污水处理厂扩容配套管网项目于2023年10取得工程规划许可202312完成施工招标,施工单位为四川纹江致远建筑开发工程有限公司。施工单位于2024年1月进场,目前项目施工推进有序,正在进行管沟开挖和部分管道安装,已完成总工程量的15%预计2024年12月完工

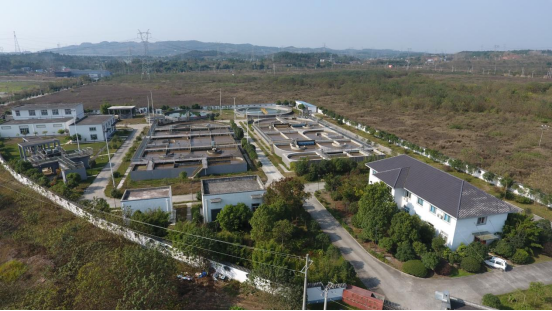

图一:周家坝污水处理厂现状图

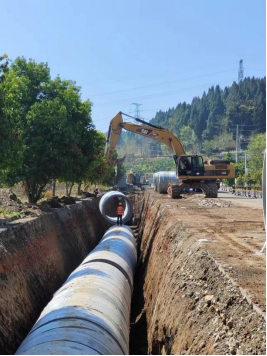

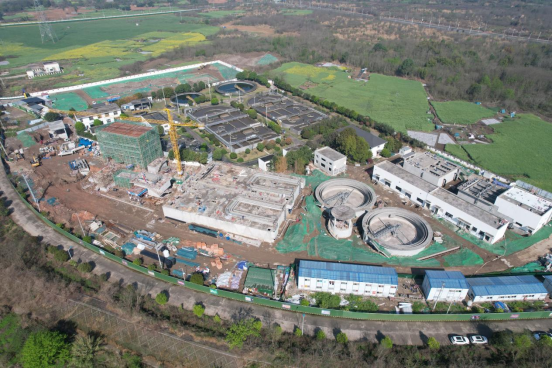

图二:周家坝污水处理厂扩容项目施工现场图

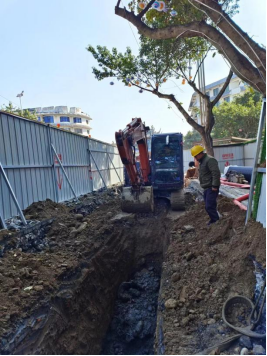

图三、四:周家坝污水处理厂扩容配套管网施工现场

图五:周家坝污水处理厂扩容后效果图
