一、 项目基本情况
(一)项目名称:
德阳市罗江区第三自来水厂及配套设施建设项目(二期)
(二)项目业主:
德阳市潺亭水务有限公司
(三)建设内容:
新建供水能力5万m³/日净水厂1座及配套用房等,主要建筑设施有配水井、两级絮凝沉淀池清水叠合池、V型滤池、送水泵房、排水池、排泥池、加氯加药间以及相关配套的设备安装和仪控系统等。
(四)项目资金来源:
专项债券资金,批准发行金额2.0亿元。
(五)施工单位:
四川建筑机械化工程有限公司。
(六)监理单位:
四川鼎立建设项目管理有限公司。
(七)建安工程中标价:
9880.00万元(含供电高压工程)。
二、项目建设情况
(一)项目推进情况:
2024年1月完成招标及总承包合同签定,1月26日进场做施工准备,4月15日正式开工。计划2025年6月底完成设备联调试运行。

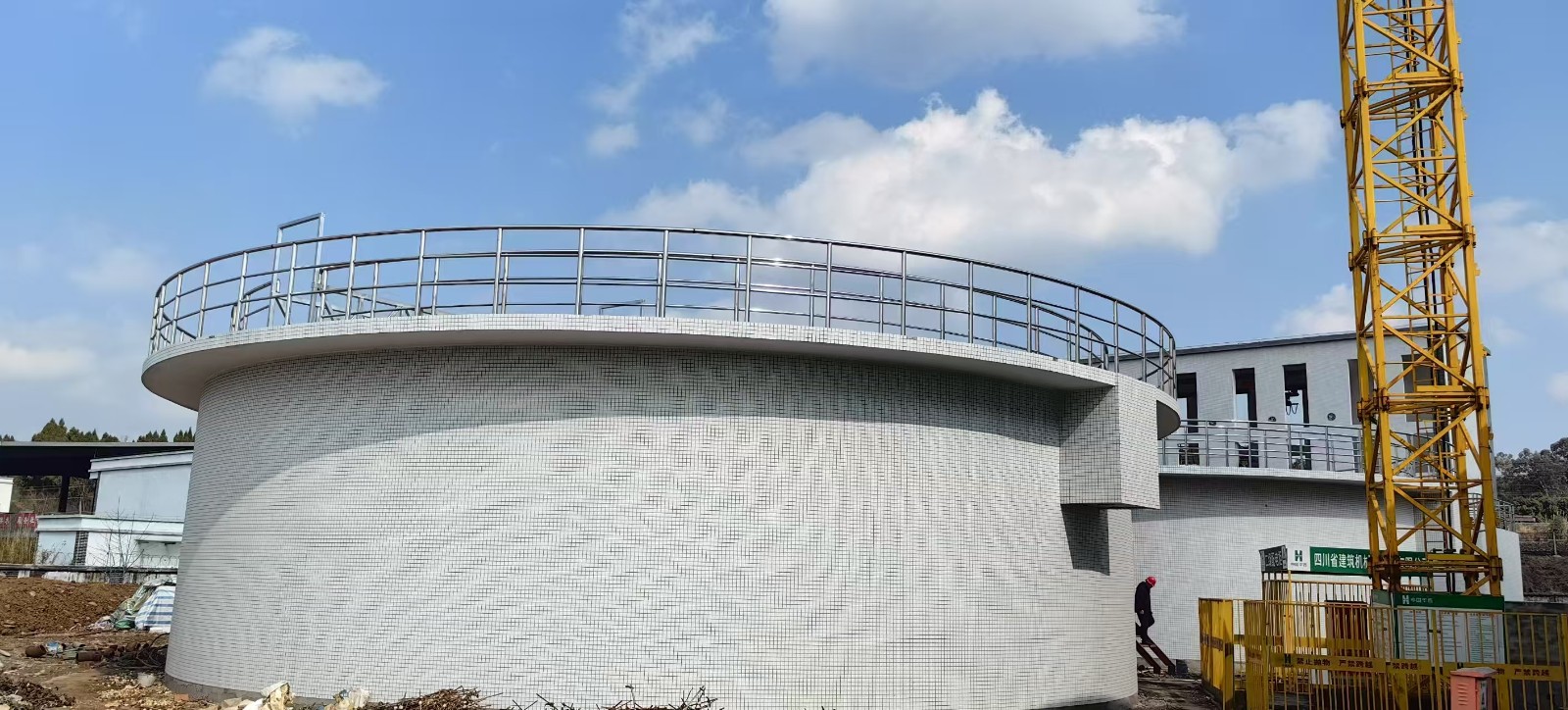

截至目前,项目正有序推进中,已完成各单体结构工程,并通过主体验收;配水井、送水泵房、脱泥机房、排污排泥池、反冲洗泵房、机修仓库、污泥浓缩池、污泥平衡池设备安装完成;两级絮凝沉淀池清水叠合池、V型滤池、加氯加药房及综合用房4个单体装修完成50%;已完成总工程量73%。
(二)资金使用情况:
到位专项债券资金8000.00万元,完成支付6412.43万元。
三、 存在问题
项目DN1000取水管道已整合至三渔水库项目建设,目前施工进展缓慢,可能影响第三水厂制水设备调试和试运行。
四、下一步打算:
(一)督促业主单位和施工单位加快推进施工进度,保证2025年6月底完成装饰工程及设备单机调试,2025年8月完成设备联调试运行。
(三)做好项目(一期改造城区万安路、麓峰路等老旧供水主管网约12.5km,财评金额3257.73万元)的实施准备工作。
